衡南縣重點項目建設"火熱"推進

金秋十月,正值項目建設施工"黃金期"。在衡南縣各大重點項目建設現場,機械轟鳴,車輛穿梭,建設者們在保證質量和安全的前提下,鼓足幹勁,趕工期、搶進度,力爭項目早日竣工達效,助推縣域經濟發展。

10月23日,在衡南慧迪智能機器人生產線車間,工人們正在緊鑼密鼓地趕製一批出口俄羅斯的智能擦窗機器人訂單,目前各生產線滿負荷運行,訂單量逐年增長30%以上。

該項目總投資約2.8億元,建設麵積4.76萬平方米,主要建設標準廠房、辦公樓、研發中心、檢驗檢測中心、職工宿舍及水、電、路等配套設備,分一期、二期建成,其中一期項目於2023年投入使用,實現年產300萬台智能小家電,年目標營業額突破4億元,年創稅2000萬元以上。目前,二期項目已經完成工程量的60%,計劃明年4月投入使用,打造麵向全省乃至全國的先進智能家居企業,形成較強的研發能力和產業競爭力。

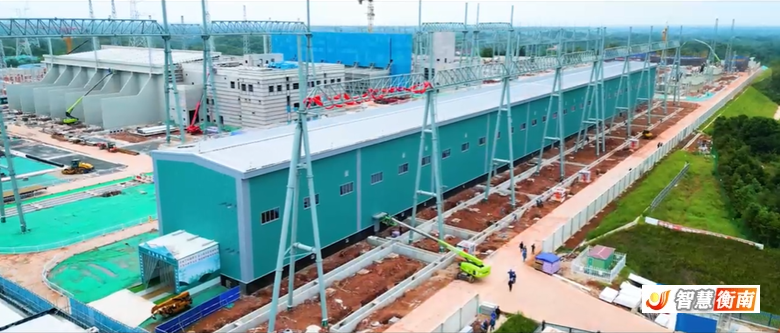

在"寧電入湘"工程衡陽換流站項目500千伏GIS配電裝置室施工現場,工作人員通過信息化手段,圍繞施工過程管理,建立互聯協同,智能生產科學管理的施工項目信息化生態圈,有效縮短安裝時長,加快施工進度。

寧夏——湖南±800千伏特高壓直流輸電工程是全國9條跨省跨區輸電通道重點工程之一,是湖南"十四五"重大能源工程,衡陽段總投資65.3億元。目前,換流站的土建工程完成70%,設備安裝完成20%,工程預計2025年投產,年送電量可達400至440億千瓦時,可為湖南增加1/6的用電量。

"為了工程盡早投運,服務衡陽經濟發展,关键词2項目部緊盯關鍵路徑上的關鍵節點和關鍵工序,采取'小雨大幹、大雨巧幹、不下雨輪班加油幹'的策略,三班倒推進工程進展。"國網湖南電力有限公司衡陽±800千伏換流站業主項目副經理王然豐說。

為確保重點項目建設穩步推進,衡南縣秉承"三個有利於"原則,通過"一個項目、一名縣級領導、一個責任單位、一個工作專班"和"一線工作法"的推進機製,全力以赴推動重點項目早竣工、早投產、早見效。截至8月底,全縣44個省市重點建設項目,已完成投資79.29億元,占年度計劃投資84.76%。
