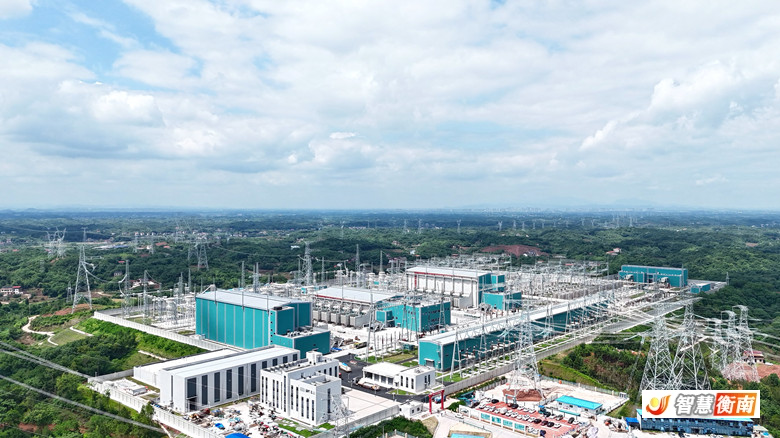

衡陽±800千伏換流站建設邁向投運關鍵階段

作為"西電東送"戰略重點工程——"寧電入湘"特高壓直流輸電工程的受端核心,衡陽±800千伏換流站建設正在加速推進。目前,工程雙極低端直流係統調試工作已完成,進入試運行,預計9月中旬全麵建成投產,將為湖南經濟社會發展注入強勁"綠色動能"。

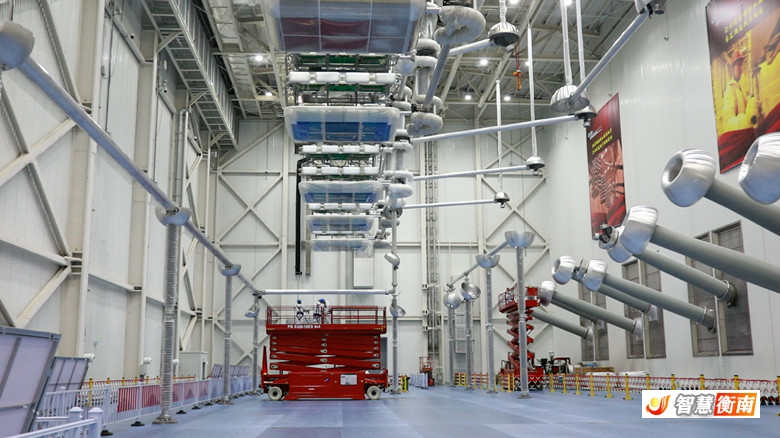

在衡陽±800千伏換流站極1高端閥廳內,工作人員正在進行換流閥接觸麵直阻檢測,用來判斷導通效果是否良好,避免發熱。作為換流站的"心髒"區域,全站共設4個閥廳(高、低端各2個),每個閥廳配備6個雙重閥塔,目前均已經進入收尾階段。

"換流閥設備安裝完成之後,主要的功能是進行交直流功能轉換,實現電能從直流轉換為交流的傳輸功能。閥廳內目前已經完成了閥本體的安裝,正在進行附件安裝和試驗工作,計劃7月上旬完成附件尾工工作,7月中下旬完成低壓加壓一次通流等試驗工作。"衡陽±800千伏換流站電氣A包施工項目經理王雲飛告訴記者。

"寧電入湘"工程是我省引入的第二回直流入湘工程,也是我國首條核準的以輸送"沙戈荒"新能源為主的電力通道。工程總投資281億元,線路全長1616.7公裏,輸電容量800萬千瓦,起於寧夏中衛換流站,止於湖南衡陽換流站,途徑寧夏、甘肅、陝西、重慶、湖北、湖南6省(市、區)。換流站在建設過程中,廣泛采用了新設備新技術新工藝。首次在特高壓項目中使用直流氦氮混合氣體斷路器,減少以往工程六氟化硫氣體電解後對空氣的汙染。換流站也是在國內首次采用"新能源基地+特高壓+區域電網"標準化外送模式,為荒漠化地區新能源開發提供了參考借鑒。目前,換流站土建總體完成98%,電氣總體完成85%,工程進度遠超施工計劃。

"寧夏至湖南±800千伏特高壓直流工程雙極低端直流係統於6月4日啟動帶電調試,6月22日開始168小時試運行,所有設備均一次帶電成功,雙極低端直流係統順利投運,標誌著本工程具備400萬千瓦輸電能力,將有力保障湖南地區今年迎峰度夏電力供應。下一步雙極高端直流係統計劃於8月20日啟動帶電調試,9月中旬全麵建成投產。"衡陽±800千伏換流站業主項目部項目經理王煥新說。

"寧電入湘"工程建成後,每年可向湖南輸送電量超400億千瓦時,滿足我省約1/6用電需求,其中輸送新能源電量占比超過50%,對於破解湖南能源稟賦不足、結構不優、保供壓力大的難題,助力全省能源清潔低碳轉型,具有特殊重要意義。
