2月14日,在衡陽±800千伏換流站項目現場,各參建人員已經投入到繁忙的節後開工建設當中,全力保障項目按時、按質、按量完成建設目標任務。

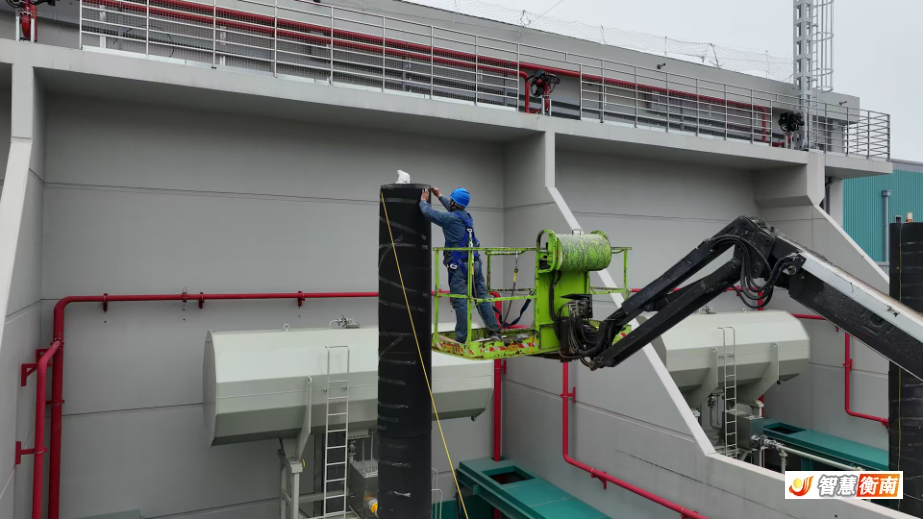

在極II低端換流變區域,施工人員正有序拆除設備保護膜,他們將對換流變壓器進行長時感應耐壓帶局部放電試驗,通過測量局部放電量值,確定被試換流變壓器整體絕緣狀況,為實現換流站帶電投運目標打下堅實基礎。目前,換流變壓器已安裝完成12台,後續還有16台將陸續完成安裝測試。

衡陽±800千伏換流站於2月10日(正月十三)上午8時全麵複工複產,目前工作人員已全部到崗。節後複工,業主項目部嚴格落實複工五項基本條件和"七步法"標準流程要求,規範組織各參建項目部做好工作自查、全員安全教育培訓及技術交底,將春節複工安全意識落實到每一個現場作業人員。

"寧電入湘"工程是我國首條以沙漠、戈壁、荒漠為重點的特高壓直流工程,線路總長度約1634.3千米,作為該工程項目受端落點,衡陽±800千伏換流站總用地麵積30.51公頃,建有各類建築物共計36幢,工程全站土石方挖、填方總量達320萬立方米。項目完成後,年送電量達400至440億千瓦時,可為湖南增加1/6的用電量。截至目前,項目土建總體已完成90%,電氣總體已完成50%,滿足一級網絡計劃進度要求,力爭2025年3月30日實現交流係統帶電、6月15日實現低端直流係統帶電、8月15日實現高端直流係統帶電。
衡陽±800千伏換流站業主項目部電氣專責人聶小鵬說:"下一步,关键词2將緊盯Gis設備耐壓實驗,3月30日交流係統投運和6月15日低端係統帶電等關鍵節點,進一步壓實參建單位的安全主體責任,繼續加強關鍵主設備的工藝管控,確保衡陽換流站順利高效完成。"
