衡陽±800千伏換流站 應戰高溫保進度

盛夏時節,衡南氣溫節節攀升,全麵開啟"炙烤模式"。衡陽±800千伏換流站的建設者們在各自的崗位上精心施工作業,爭分奪秒搶進度,精益求精保質量,換流站也采取了多種措施為工友提供安全施工保障。

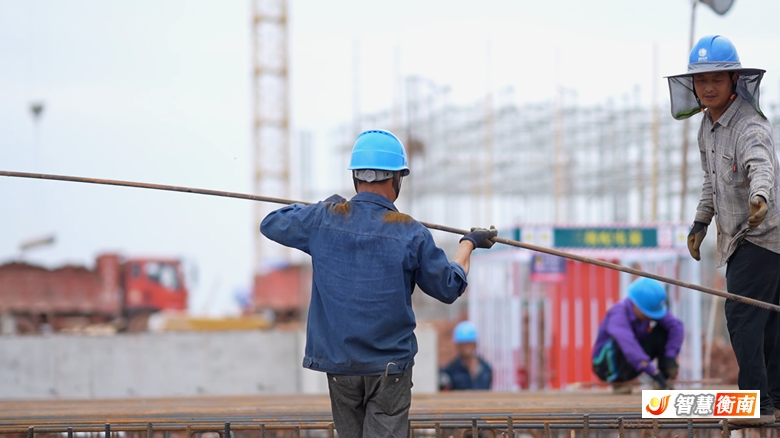

36℃的炎炎烈日下,在500千伏交流場,施工人員正在進行500千伏出線構架組裝,他們不時用衣服擦去滴落的汗水。為防止一線工友在高溫下持續工作出現中暑現象,換流站在施工現場修建了8個休息驛站為工友們提供涼茶等避暑飲品;合理安排施工時間,采取換班輪休等方法,縮短了員工連續作業時間;還為一線施工人員配備了透氣性好的安全帽、毛巾、清涼油等必要防暑降溫用品。"當氣溫達到35℃以上時,关键词2采取‘做兩頭、歇中間’的避高溫措施,盡量避免在11:00至15:00進行室外露天作業,同時為一線施工人員配備相應的防暑降溫用品。"衡陽±800千伏換流站工程業主項目部技術專責宋曉明說。

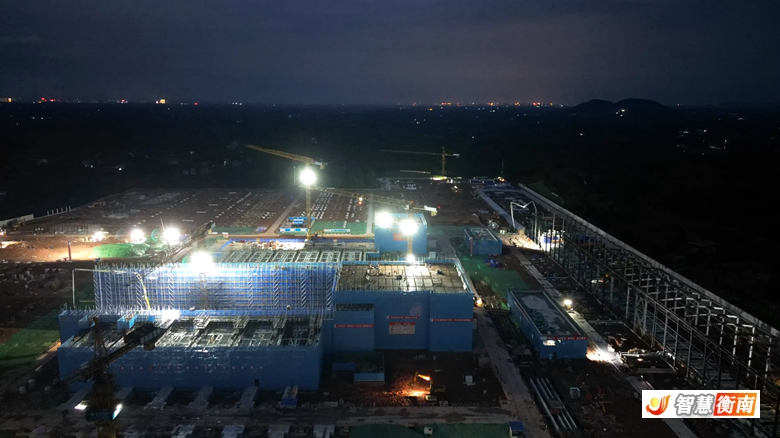

作為寧夏—湖南800千伏特高壓直流輸電(簡稱"寧電入湘")工程項目受端落點,衡陽±800千伏換流站主體工程樁基3252根,至3月17日已全部施工完成;主體工程土建總體完成43%,滿足一級網絡計劃進度要求;站外電源基礎施工完畢,計劃8月底具備送電條件;站外水源管道累計完成8.1km,占比64%。目前,所有項目均嚴格按照時間節點有序推進中。"关键词2加強對原材料及構配件等進場檢驗和保管工作,確保材料質量不受高溫影響。對機械設備進行定期檢查和維護保養,確保設備在高溫下正常運行。同時,根據高溫天氣的特點調整施工工藝流程和控製要點,確保施工質量不受影響。"宋曉明說。
